ゴルフ練習場の解体費用を抑えるには?居抜き譲渡と比較のコツ

ゴルフ練習場の解体費用は、一般的な建物の撤去工事と異なり、巨大な防球ネットや鉄柱、特殊なコンクリート基礎の存在によって著しく変動します。事前の構造把握と適切な手配が、莫大な撤退コストを抑える鍵となります。

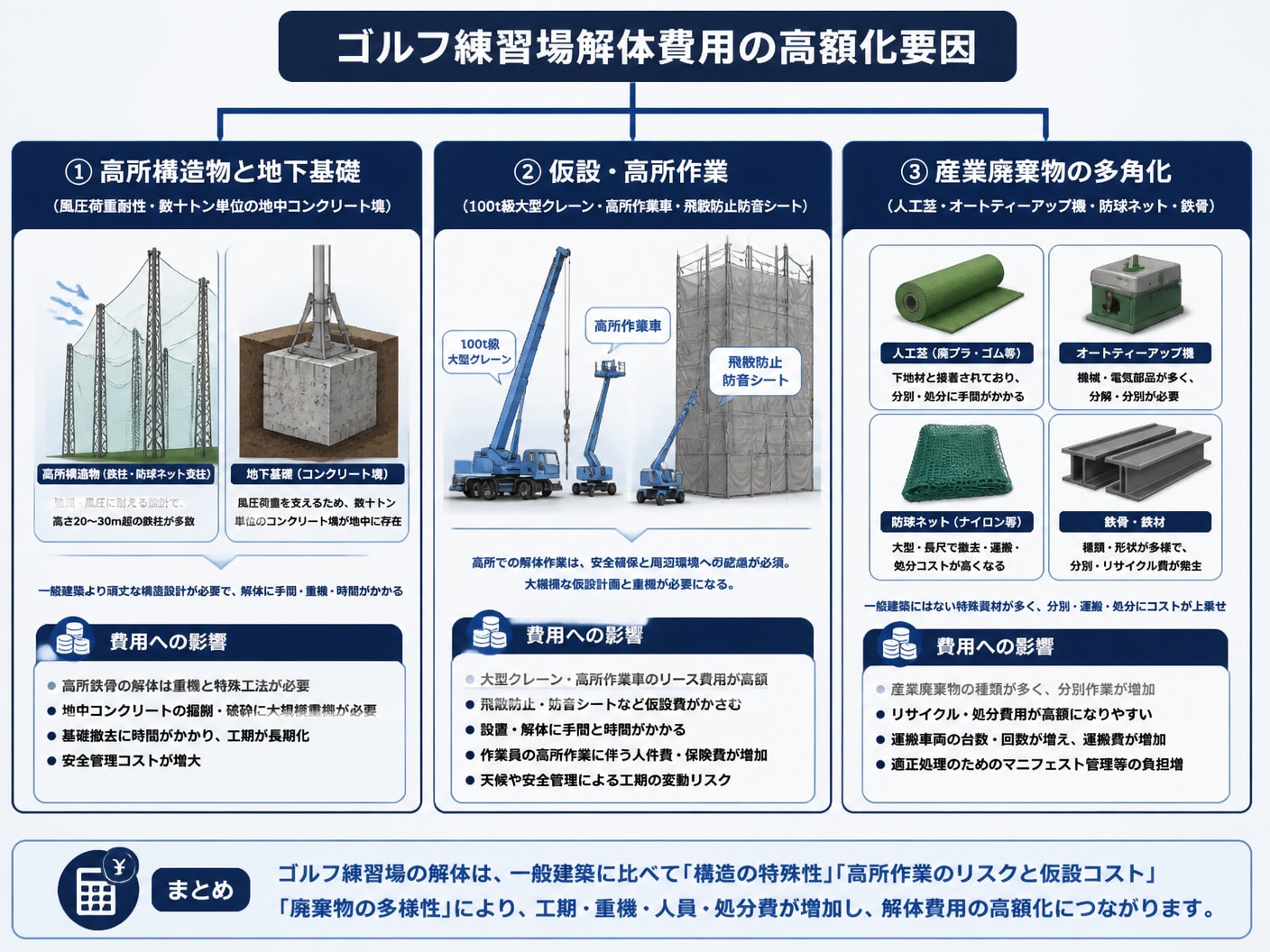

1. ゴルフ練習場で解体費用が跳ね上がる構造的要因屋外ゴルフ練習場の解体工事が一般的な木造・鉄骨店舗の解体と根本的に異なる点は、水平方向ではなく「垂直方向」への物理的負荷と、それを支える巨大な地下構造にあります。坪単価という平面的な指標だけで予算を試算すると、実際の見積書との間に数倍の乖離が生じる構造的要因が存在します。
1-1. 坪単価比較が通用しない鉄柱の高さと基礎強度の関係
ゴルフ練習場の解体において、建物の延床面積に基づく坪単価計算は成立しません。その最大の理由は、数十メートルの高さを誇る防球鉄柱が受ける強大な風圧荷重を分散・支持するため、地中深くに強固な巨大コンクリート基礎が構築されているからです。
鉄柱の高さが20メートルを超えると、先端にかかる風圧荷重は二乗に比例して膨れ上がります。これを支える基礎は、地表に見える断面の何倍もの体積を持ち、ときに数十トン単位の地下コンクリート塊として埋設されています。地上部を切り倒すだけの作業とは異なり、この地中基礎を粉砕・撤去する重機費用と工数が、全体の工事見積もりを強烈に押し上げる要因となります。
対象構造物 | 解体における主たるコスト要因 | 見積もりに与える影響要因 |
|---|---|---|
地上鉄柱・鉄塔 | 大型クレーンによる吊り降ろし・高所切断 | 鉄柱の高さ、本数、腐食劣化の度合い |
地中コンクリート基礎 | 大型ブレーカーによる破砕・地中掘削 | 基礎の深さ、体積、地中杭の有無 |
施設全体を包み込む防球ネットの取り外し作業は、単なる手作業ではなく、高度な高所安全対策を前提とした仮設工事そのものです。ネットの自重に加え、風をはらんだ際の引っ張り強度は強烈であり、安全に降ろす作業手順を誤れば鉄柱の破断や倒壊を引き起こします。
この工程では、数十メートル規模の作業半径をカバーする高所作業車の常用リース料と、熟練した高所作業員の人工代が日割り計算で加算されます。さらに、隣接地への破片や工具の落下を完全防御するための高所養生用足場や防音用養生シートの設置費が仮設工事費の過半を占めることになります。風速制限による作業中断リスクも織り込む必要があるため、日数計算に基づく積算構造となります。
1-3. 打席設備から人工芝まで各部資材の廃棄処分費用の実態ゴルフ練習場から排出される廃材は、複合的な産業廃棄物の集合体です。金属くずとしてリサイクル買取が可能な鉄骨フレームとは対照的に、床面に敷き詰められた広大な人工芝やゴムマット、自動ボール供給装置(オートティーアップ機)などは、分別と適正処理に多額の処分費を要します。
人工芝・打席マット:プラスチック・ゴム複合材としての混合廃棄物処分費
オートティーアップ機・集球配管:金属・モータ・制御基板の分別分解コスト
防球ネット:ポリエチレン等の合成繊維ゴミとしての容積計算処分費
照明・電気設備:水銀灯や分電盤を含む特定廃棄物処理費
これらの資材は、現場での分別作業を行わずに一括搬出すると処分単価が跳ね上がります。解体業者が現場でいかに効率よく手作業による一次分別を実行できるかが、最終的な廃棄物処分費の総額を左右する技術的境界線となります。

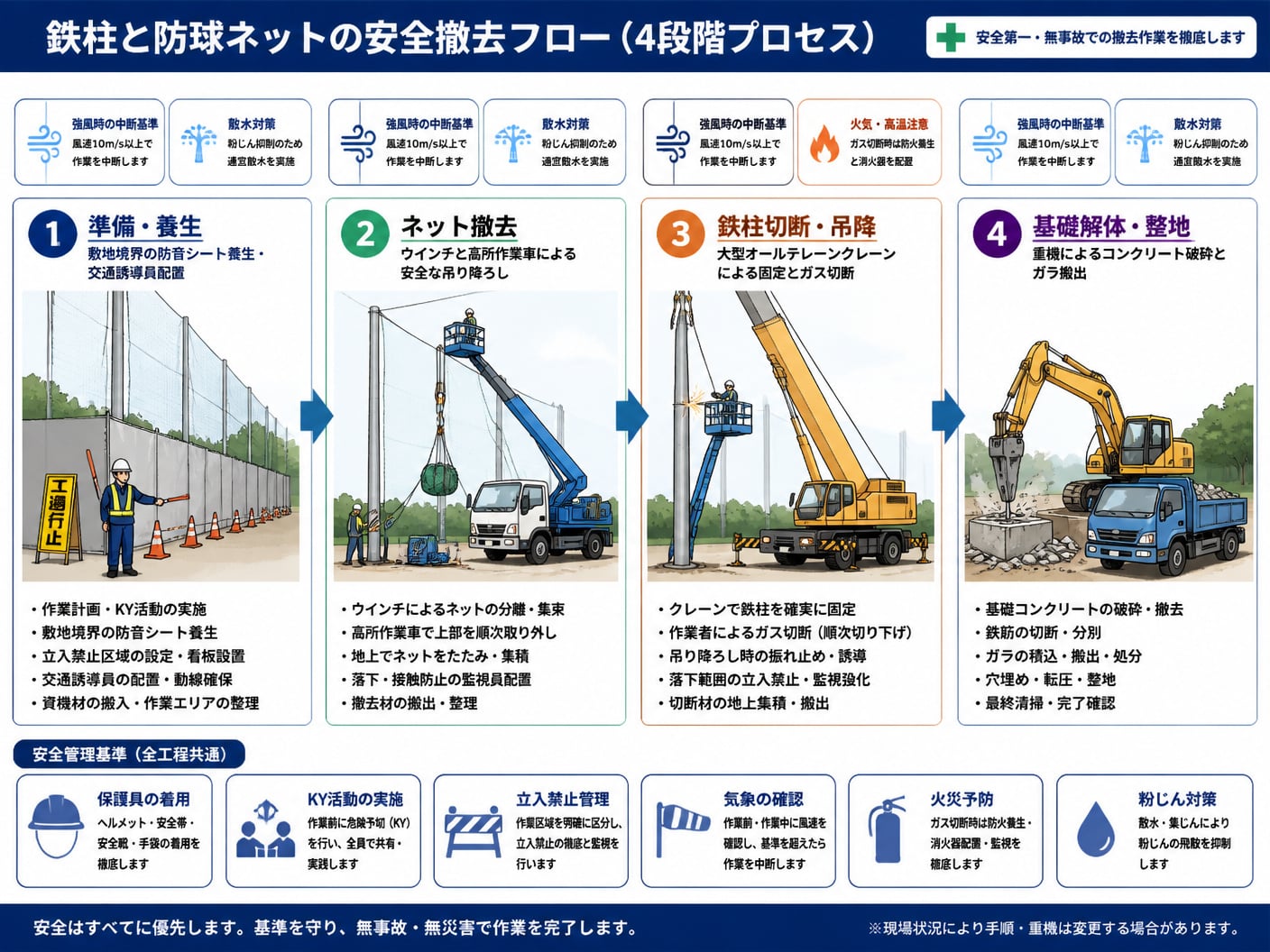

2. 鉄柱と防球ネットを安全に撤去する施工手順と対策大型構造物の解体施工では、一歩間違えれば隣接する住宅地や幹線道路へ甚大な被害を与える物理的リスクと隣り合わせです。危険を徹底的に制御する論理的な施工プロセスと厳密な管理計画の策定が不可欠となります。
2-1. 大型クレーン配置と強風対策を考慮した倒壊防止工程
数トンに及ぶ鉄柱を切断・撤去する工程では、重機のアウトリガー(踏ん張り脚)を安定して設置できる作業ヤードの確保と、綿密な揚重計算に基づくクレーン選定が絶対条件です。吊り上げる鉄柱の重量と作業半径から、100トン級のオールテレーンクレーンや大型ラフタークレーンの投入が決定されます。
切断作業時には、鉄柱の上部をクレーンで保持し、テンションを掛けた状態で根元や中間部を溶断します。この際、瞬間的な強風にあおられると、吊り荷が振り子のように振れ、クレーン本体を転倒させる二次災害に直結します。
そのため、作業現場では風速計によるリアルタイム測定が義務付けられ、平均風速が毎秒10メートルを超えた段階で作業を即座に中断する厳格な安全基準が運用されます。
2-2. 周辺住宅地への粉じん飛散と騒音を抑える防音シート養生打席のコンクリート破砕や鉄骨のガス切断においては、激しい打撃騒音と微細なコンクリート粉じんが発生します。これらが近隣の住環境を脅かすことを防ぐため、解体境界線全体を高密度の防音・防塵シートで完璧に遮蔽する養生工事が施工の前提となります。
特に数十メートルの高さを誇る鉄柱付近の解体作業では、地上部分だけでなく高所まで養生ネットを組み上げる特殊足場が必要です。破砕作業時には常時高圧散水を行い、粉じんの空中飛散を物理的に抑え込みます。周辺住民への心理的ストレスを軽減し、工事差し止め等のクレームリスクを最小化する論理的な防護壁の構築が施工品質を左右します。
2-3. 敷地境界線付近における交通誘導員の配置計画と安全対策解体現場には、大型クレーン車や20トンクラスのダンプトラックが頻繁に出入りします。前面道路や敷地境界線付近における一般歩行者および通行車両の安全を確保するため、綿密な導線計画と交通誘導員の適正配置が法的・施工的に要求されます。
搬入出ゲート付近:ダンプトラックの死角をカバーする誘導員の固定配置
通学路・歩道交差点:歩行者の優先通行を徹底確保する誘導員の増員
大型重機据え付け時:一時的な道路占有に伴う通行片側交互通行の制御
交通誘導員の配置人数は「人件費×稼働日数」でそのまま予算に跳ね返るため、工事全体の施工スピードと誘導計画を連動させることがコスト最適化への最短ルートとなります。
3. 現地調査で事前に確認すべき重機搬出ルートと基礎残置解体工事の最終見積額は、机上の計算ではなく「現場が置かれた物理的な環境」によって最終決定されます。重機の搬出入ルートと、地下に埋まる基礎の取り扱いという2大要素が、費用の振れ幅を決定づけます。
3-1. 前面道路の幅員制限が重機回送費に与える構造的影響大型クレーンや大型油圧ショベルといった大型重機を現場に搬入できるかどうかは、前面道路の幅員と角の曲がりやすさ、さらに上空を交差する電線などの障害物の存在に依存します。道路幅が狭く、トレーラーが直接進入できない場合、重機回送費と作業人件費が爆発的に増加します。
大型重機が入らない現場では、小型の重機を複数台投入して部材を細かく切り刻むか、遠方に大型クレーンを据え付けて遠距離から吊り上げる方法を選択せざるを得ません。これは作業工数の増加、すなわち現場作業員の人工代と工事日数の倍増を意味します。搬入道路の条件一つで、同じ規模の練習場であっても工事総額に大きな差が生じるシミュレーションが成り立ちます。
3-2. 地中杭や地下基礎を完全撤去するか残置するかの判断基準鉄柱や建物本体を支えていた地中杭およびコンクリート基礎を「地中深くまですべて掘り起こして完全撤去する」のか、「地表から一定の深さで切断して残置する」のかは、解体費用を最も大きく左右する分岐点です。
撤去方式 | 費用と工数 | 土地売却・土地返却への影響 |
|---|---|---|
完全撤去(全掘削・杭抜) | 極めて高額(重機・掘削・埋戻し費が激増) | 地下埋設物が完全にゼロとなり、あらゆる用途へ売却可能 |
指示線指定残置(浅層撤去) | 費用を抑えられる(掘削範囲が限定的) | 次期用途(駐車場・軽量店舗等)に制限がつく場合あり |
土地を第三者に売却して住宅地に分譲する場合は、将来の地盤沈下や杭打ちの障害となる地中障害物を排除するため完全撤去が求められます。一方、貸主に土地を返却する契約内容や、次期利用が駐車場などで地主と協議が整っている場合は、残置を選択することで百万円単位の施工費用を削減できる道が開けます。

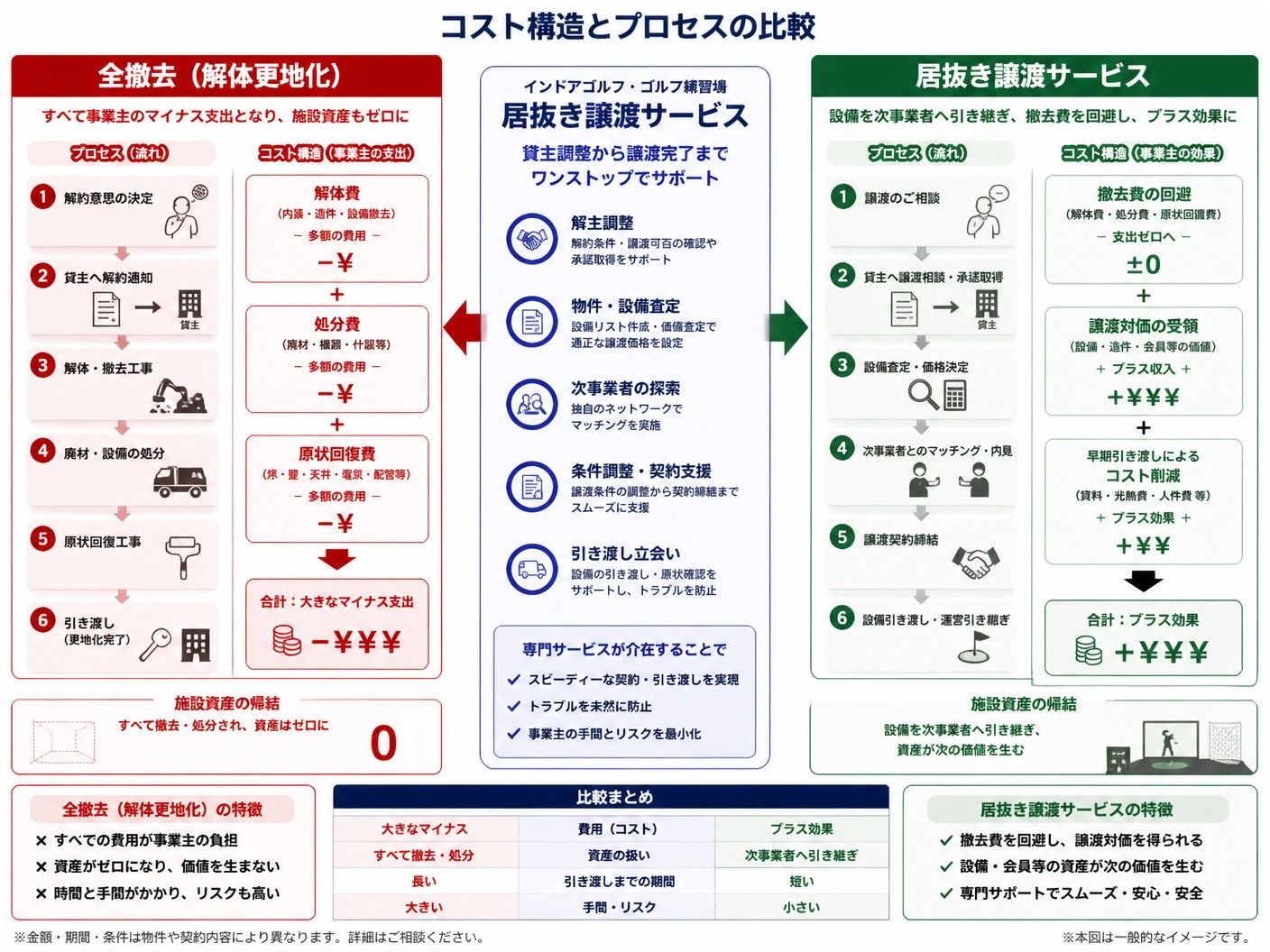

3-3. 解体更地化と居抜き譲渡を比較した撤退コストの分岐点施設を完全に壊して更地に戻す原状回復工事は、撤去費、処分費、整地費のすべてが事業主の純粋な「支出」となります。これに対して、打席設備や防球ネット、クラブハウスなどの既存構造物を有効活用し、インドアゴルフ施設や他業種のスタジオとして引き継ぐ居抜き譲渡を選択した場合、撤退コストの計算式は一変します。
全撤去の場合は解体総費用の100%を負担しなければなりませんが、居抜き譲渡が成立すれば、解体費用の大部分を回避できるだけでなく、残留設備に対する譲渡対価を獲得できる可能性すら生まれます。原状回復義務の免除と設備の造作譲渡による経済的インパクトの比較は、施設閉鎖に直面した経営者が真っ先に検討すべき戦略的分岐点と言えます。
4. 業者見積もりの精度を極限まで高める資料準備と確認法解体業者から提示される見積書の精度は、発注者側が事前に開示する情報の質に完全比例します。不確定要素を排除した高精度な見積もりを取得することは、工事開始後の不当な追加請求を防ぐ最強の防御策です。
4-1. 構造図面や敷地境界図を用意して現地調査を円滑に進める手順現地調査を依頼する際、単に「現場を見てほしい」と伝えるだけでは、業者は安全を見込んだ高めのリスクバッファーを見積金額に乗せてきます。これを防ぐためには、竣工当時の建築構造図面や杭伏図、敷地境界図を事前に準備し、構造の根拠を数値で開示することが有効です。
特に地中杭の長さ、径、本数、コンクリート基礎の寸法が明記された「杭伏図・構造計算書」の提示は、業者が掘削能力や重機サイズを正確に積算するための必須データとなります。図面が存在しない場合は、過去の補修履歴や建設時の記憶を整理してメモ化しておくだけでも、現地調査での見落としや解釈のズレを最小限に抑えることができます。
4-2. 見積書の除外項目チェックで追加請求を未然に防ぐ防衛策解体工事においてトラブルの温床となりやすいのが、見積書に記載された「除外項目」です。提示された提示額が他社より安く見えても、重要な工程が別料金として扱われている場合、最終的な支払額が大幅に膨れ上がる危険性があります。
地中埋設物(想定外の旧基礎や瓦礫)の掘削・処分費の取り扱い
石綿(アスベスト)の事前調査費用および除去・処分費用
幹線道路使用に伴う道路使用許可申請費および交通誘導員の人工代
台風・強風等による一時中断時の機材休車損害および安全養生費
契約前に「本見積もりに含まれない作業は何か」「地中埋設物が発見された場合の単価設定と承認フローはどうなっているか」を書面で明確にしておくことが、不当な追加請求をブロックする確実な防衛手段となります。

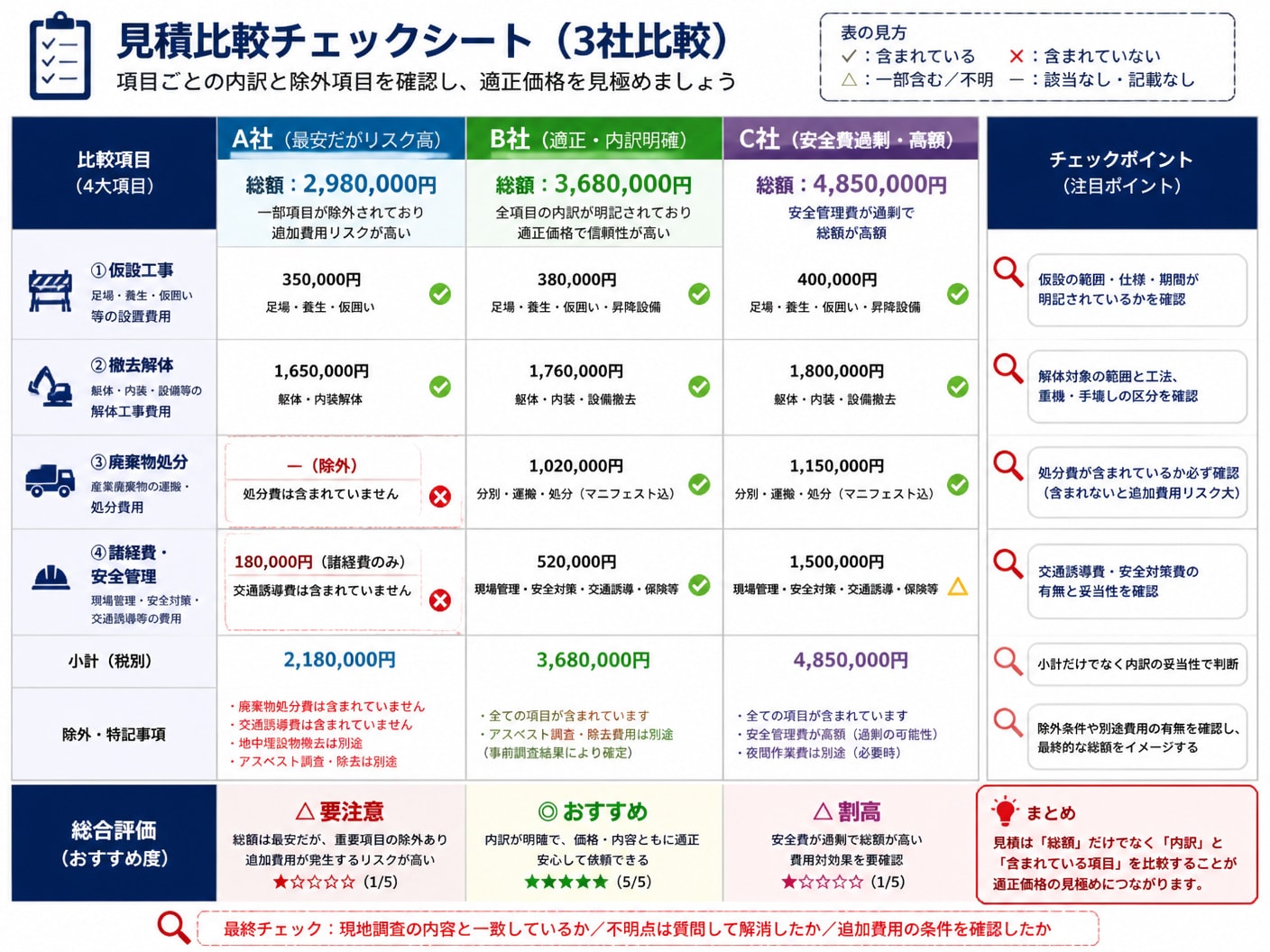

4-3. 複数業者の見積金額を項目別に比較検討する妥当性の見極め方解体業者の相見積もりを行う際、一括の「総額」だけで安易に判断することは非常に危険です。解体費用は「仮設費」「撤去工事費」「処分費」「諸経費」の4大項目に分解し、それぞれの単価と数量の妥当性を横並びで比較・分析する必要があります。
ある業者の見積もりが極端に安く表示されている場合、廃棄物の処分費が法規に沿った正規処理ルートで積算されていないリスクや、交通誘導員の配置計画が欠落しているケースが疑われます。各要素の内訳をクリアにし、業界の適正相場から逸脱していないかを客観的な視点で見極める技術が求められます。
5. ゴルフ練習場の解体費用に関してよくある質問ゴルフ練習場の閉鎖や解体を進めるにあたり、多くの事業主や経営者が直面する疑問や懸念事項について、実際の現場管理実務に基づき回答します。
5-1. 解体工事に伴う近隣住民への挨拶と周知を行う適切なタイミング近隣への事前周知と挨拶回りは、工事着工の「少なくとも2週間前(理想的には1ヶ月前)」までに完了させるのが鉄則です。ゴルフ練習場の解体は、長期間にわたる高所作業と重機騒音を伴うため、近隣住民の心理的ハードルが高くなりがちです。
説明時には、事業主と解体施工業者が同行し、工事期間、毎日の作業時間、大型車両の通行ルート、防音シート等の対策、そして緊急連絡先を明記した書面を配布します。丁寧かつ早期の周知を行うことで、施工中のクレーム発生率を劇的に低減させることができます。
5-2. 土地売却を前提とした場合に地中埋設物を撤去すべきか売買後の土地買主がどのような用途でその土地を利用するかによって、撤去範囲の判断は大きく分かれます。買主が戸建て住宅地として分譲する場合や、地下構造を持つビルを建設する場合は、地中杭や基礎の完全撤去(更地化)が売買契約の必須条件となります。
一方、買主がロードサイド店舗の駐車場や物流倉庫の資材置場としてそのまま利用する場合は、地中基礎を残置した状態での引き渡しも交渉可能です。土地の売却契書を結ぶ前に買主側の施設計画を確定させ、過剰な解体コストをかけない範囲を協議することが合意形成のポイントです。
5-3. 工事期間中に悪天候が続いた場合の工期遅延と追加費用の扱い台風や強風、大雨などの悪天候によって高所作業やクレーン作業が中断した場合、それに伴う工期の延長自体は「不可抗力」として扱われるのが一般的です。しかし、作業がストップしている期間の重機リース料や人件費の扱いについては、事前の契約条項に依存します。
標準的な民間工事請負契約では、不可抗力による工期延期に伴う損害は発注者・受注者で協議の上分担することになります。見積もり段階で「悪天候による中止時の休車手当や人工代の発生条件」を確認し、不確定な出費に対するリスク管理を行っておく必要があります。
6. 解体費用を抑えて設備を引き継ぐインドアゴルフ・ゴルフ練習場の居抜き譲渡サービスゴルフ練習場やインドアゴルフ施設の閉鎖を検討する際、すべての設備を壊して更地に戻す「解体」だけが唯一の選択肢ではありません。莫大な撤去費用や原状回復費用を支払って資産を廃棄する前に、既存の店舗設備や内装を次の事業者へ引き継ぐインドアゴルフ・ゴルフ練習場の居抜き譲渡サービスを活用する道があります。
本サービスは、ゴルフシミュレーター、打席フレーム、防球ネット、高価な人工芝、空調・照明設備、受付カウンターに至るまで、施設に投じられた多様な店舗資産を譲渡対象として再評価します。解体業者へ高額な処分費を支払うのではなく、設備を有効活用したい買い手を探すことで、原状回復コストを大幅に圧縮し、場合によっては造作譲渡による資金回収を実現します。
店舗の閉店を完全に決定していない構想段階から、秘密厳守でオンライン相談が可能です。赤字店舗の迅速な整理、賃貸契約更新前の撤退、複数ある店舗のうち1店舗のみの事業整理など、多様なニーズに応じた譲渡戦略を構築します。通常の解体業者が「いかに壊すか」を提示するのに対し、本サービスは「いかに資産として残し、コストを抑えて引き継ぐか」を追及する点が根本的に異なります。
所有設備とリース設備の切り分け、シミュレーターのメーカー契約の引き継ぎ、貸主や管理会社との原状回復範囲の調整など、専門的な知見が必要となる手続きを一気通貫でサポートします。解体業者へ正式な見積もりを発注して手戻りができなくなる前に、まずは居抜き譲渡による撤退コスト削減の可能性を確認することをお勧めします。
7. まとめゴルフ練習場の解体工事は、高所構造物の安全撤去、巨大な地中基礎の処理、多角的な産業廃棄物の処分など、一般的な建物の解体とは一線を画す構造的難所が存在します。坪単価による安易な算定を避け、現地調査と図面データの提供を通じて、精度の高い見積もりを取得することが施工成功の第一歩です。
また、すべての構造物を打ち砕いて更地化することだけが答えではありません。賃貸借契約の原状回復範囲を見極めつつ、設備や内装を引き継ぐ居抜き譲渡という選択肢を並行して検討することで、撤退コストを最小限に抑える合理的な道が開けます。退去期限から逆算した早期のアクションこそが、事業主の資産を守る最良の戦略となります。
